Die Entscheidung ist gefallen, das neue System kommt zum Quartalsbeginn. In der Runde fragt jemand, was mit den bestehenden Inhalten passiert. Es wird kurz still.
In der alten Ablage liegen 1.400 Dateien. Niemand weiß, wie viele davon noch gebraucht werden, welche die aktuelle Fassung ist und welche nur deshalb existieren, weil sie damals jemand kopiert hat. Die Migration ist noch nicht das Problem. Das Problem ist, dass ihr nicht wisst, was ihr migrieren wollt.
Eine Migration ist keine Datenübertragung, sondern eine Auswahlentscheidung. Wer alles mitnimmt, überträgt seine Unordnung in ein neues System. Tragfähig ist ein Schnitt: aktive Inhalte migrieren, wiederverwendbare Vorlagen aufbereiten, den Rest archivieren statt umziehen.
Warum vollständige Migrationen scheitern
Der Wunsch, alles mitzunehmen, ist verständlich. Niemand will derjenige sein, der ein Dokument gelöscht hat, das später gebraucht wird. Also wird alles übertragen, und im neuen System steht dieselbe Menge unsortierter Inhalte wie vorher.
Der Schaden entsteht nicht durch das Volumen, sondern durch die Wirkung auf die Nutzung. Ein neues System wird angenommen, wenn es übersichtlicher ist als das alte. Wer 1.400 unsortierte Dateien überträgt, nimmt genau diesen Vorteil weg. Die Beteiligten suchen weiterhin, nur an anderer Stelle, und schließen daraus, dass der Wechsel nichts gebracht hat.
Der zweite Effekt betrifft die Aktualität. In jedem gewachsenen Bestand liegen Fassungen, die inhaltlich überholt sind. Solange sie in einem Archiv liegen, richten sie wenig Schaden an. Sobald sie im aktiven System auftauchen, werden sie gefunden und verwendet, häufig ohne Prüfung des Stands.
Deshalb beginnt eine Migration nicht mit der Frage, wie Inhalte übertragen werden, sondern mit der Frage, welche Inhalte ihr im neuen System überhaupt sehen wollt.

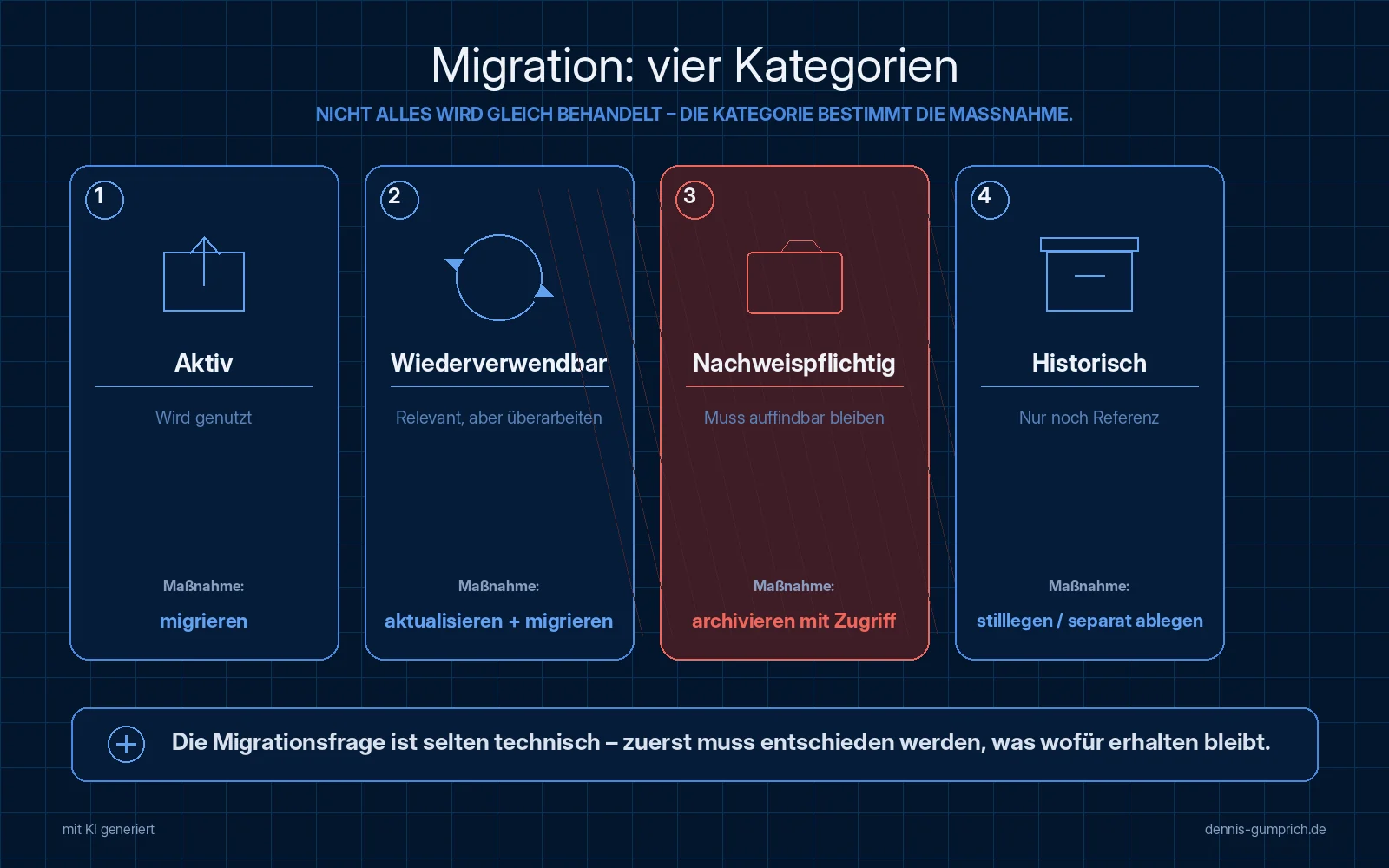

Die vier Kategorien
Aktiv
Inhalte, die laufend verwendet, aktualisiert oder verlinkt werden. Meist deutlich weniger, als angenommen.
Maßnahme: vollständig migrieren, inklusive Metadaten.
Wiederverwendbar
Vorlagen, Textbausteine, geprüfte Formulierungen, Beispieltexte. Der eigentliche Wert eines gewachsenen Bestands.
Maßnahme: aufbereiten und als Vorlage anlegen, nicht als Datei kopieren.
Nachweispflichtig
Inhalte, die aus rechtlichen oder vertraglichen Gründen vorgehalten werden müssen, aber nicht im Arbeitsalltag gebraucht werden.
Maßnahme: archivieren, nicht migrieren. Aufbewahrungsfristen mit der Rechtsabteilung klären.
Historisch
Alles Übrige: alte Entwürfe, Doppelungen, überholte Fassungen, Material zu eingestellten Produkten.
Maßnahme: im Altsystem belassen oder gesammelt sichern.
Die Erfahrung aus Gesprächen zeigt eine Verteilung, die viele überrascht: Der aktive Anteil liegt häufig im niedrigen zweistelligen Prozentbereich. Der größte Teil eines gewachsenen Bestands wird nicht mehr verwendet, sondern nur aufbewahrt.
Wie ihr den Bestand sichtet, ohne Wochen zu verlieren

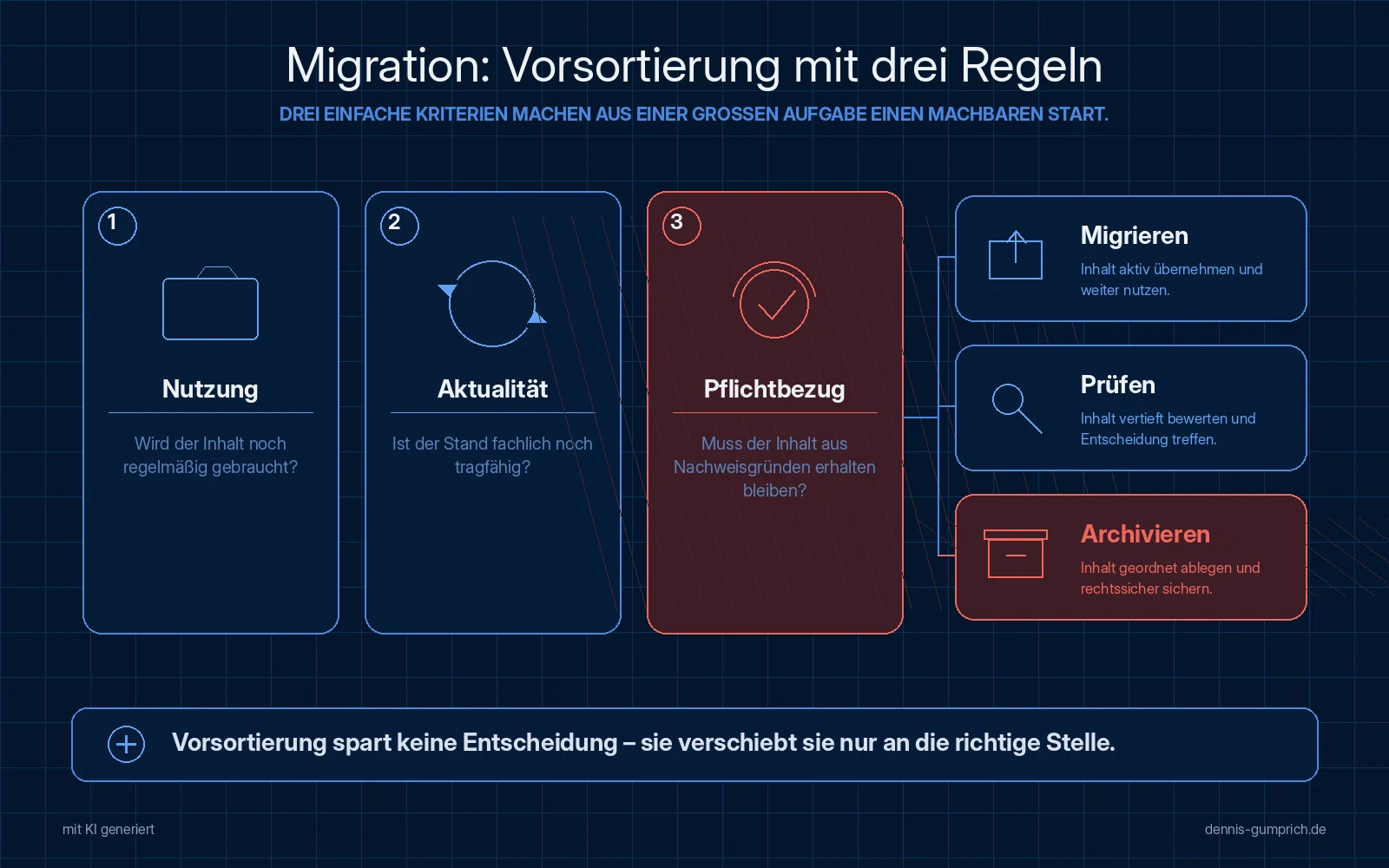

Eine Datei-für-Datei-Sichtung ist bei gewachsenen Beständen nicht leistbar und auch nicht nötig. Drei Kriterien reichen, um den größten Teil automatisch einzuordnen.
| Kriterium | Regel | Vorläufige Kategorie |
|---|---|---|
| Letzte Änderung | innerhalb der letzten 12 Monate | aktiv, Einzelprüfung |
| Letzte Änderung | älter als 24 Monate, keine Verlinkung | historisch |
| Verlinkung | wird von einer aktiven Seite verlinkt | aktiv, unabhängig vom Alter |
| Dateityp und Ort | liegt im Vorlagenordner oder trägt Vorlage im Namen | wiederverwendbar |
| Vertragsbezug | Angebot, Vertrag, Nachweis | nachweispflichtig |
Nach dieser Vorsortierung bleibt eine überschaubare Menge, die tatsächlich einzeln angesehen werden muss. Genau dafür solltet ihr die Zeit einplanen, statt sie in die Sichtung des Gesamtbestands zu stecken.
Ein Hinweis, der oft untergeht: Die Sichtung ist der richtige Zeitpunkt, um veraltete Aussagen zu finden. Inhalte, die ihr migriert, solltet ihr auf überholte Angaben prüfen, insbesondere auf Zahlen ohne Stand-Datum und auf Produktbezeichnungen, die es nicht mehr gibt.
Der Stichtag ist wichtiger als die Technik
Die häufigste Ursache für gescheiterte Umstellungen ist nicht die Übertragung, sondern der Parallelbetrieb. Solange im alten System weitergearbeitet werden kann, tun es einige, meist mit gutem Grund: Es ist vertraut und in dem Moment schneller.
Damit entstehen zwei Wahrheiten. Inhalte werden an beiden Orten geändert, Fassungen laufen auseinander, und die Frage, welche gilt, ist nicht mehr beantwortbar. Nach wenigen Wochen ist der Zustand schlechter als vor der Migration.
Der Ausweg ist ein festgelegter Stichtag mit einer klaren Trennung: Ab diesem Datum wird im Altsystem nur noch gelesen, nicht mehr geschrieben. Der Lesezugriff bleibt üblicherweise drei Monate bestehen, damit vergessene Inhalte nachgeholt werden können. Danach wird archiviert.
Dieser Stichtag gehört kommuniziert, bevor die Migration beginnt, nicht danach. Wer ihn erst ankündigt, wenn das neue System steht, verhandelt ihn.
Was ihr bei der Gelegenheit mitnehmen solltet
Alles unverändert übertragen, inklusive alter Ordnerlogik und Benennungen, die schon vorher niemand verstanden hat.
Beim Übertragen eine einheitliche Benennung einführen, Vorlagen aus Bestandstexten ableiten und gesicherte Angaben in die Wissensbasis überführen.
Der mittlere Punkt ist der wertvollste. In jedem gewachsenen Bestand stecken Formulierungen, die sich bewährt haben: gute Einstiege, saubere Erklärungen wiederkehrender Sachverhalte, geprüfte rechtliche Hinweise. Wer diese während der Migration einsammelt, gewinnt eine Vorlagensammlung, die sonst nie entstanden wäre.
Was ihr aus dem Altbestand über euch lernt
Die Sichtung eines gewachsenen Bestands beantwortet nebenbei Fragen, die sonst niemand stellt. Sie zeigt, welche Themen ihr über Jahre wiederholt habt, welche Formate tatsächlich genutzt wurden und wo Arbeit doppelt entstanden ist.
Besonders aufschlussreich ist die Verteilung nach Format. In vielen Beständen zeigt sich, dass ein erheblicher Teil der Arbeit in Formate geflossen ist, die kaum verwendet wurden, während die tatsächlich genutzten Inhalte von wenigen Personen stammen. Das ist eine nützliche Grundlage für die Frage, was ihr künftig produziert.
Ebenso häufig entdeckt man Doppelungen: dieselbe Erklärung eines Sachverhalts in vier Varianten, jede von einer anderen Person geschrieben, weil die vorhandene nicht auffindbar war. Jede dieser Stellen ist ein Kandidat für eine Vorlage und zugleich ein Beleg dafür, was fehlende Auffindbarkeit kostet.
Haltet solche Beobachtungen während der Sichtung kurz fest. Sie sind später schwer zu rekonstruieren, weil der alte Bestand dann archiviert ist, und sie sind ein starkes Argument dafür, warum sich Ordnung im neuen System lohnt.
Fünf Fehler bei der Migration
- Alles übertragenWer die Auswahl vermeidet, überträgt die Unordnung. Das neue System verliert damit genau den Vorteil, wegen dem ihr gewechselt habt.
- Kein StichtagOhne festen Umstellungstermin entsteht Parallelbetrieb, und damit laufen Fassungen auseinander.
- Migration als reine Technikaufgabe behandelnDie Entscheidung, was bleibt, ist inhaltlich. Sie gehört zu den Personen, die mit den Inhalten arbeiten, nicht zur IT.
- Aufbewahrungsfristen übersehenManche Inhalte müssen vorgehalten werden. Klärt vor dem Archivieren, was davon betroffen ist und wie lange.
- Vorlagen als Dateien kopierenEine Vorlage entfaltet ihren Wert erst, wenn sie als Vorlage angelegt ist. Als kopierte Datei bleibt sie eine unter vielen.
In fünf Schritten durch die Migration
- Woche 1VorsortierenBestand nach Änderungsdatum, Verlinkung und Ort automatisch in die vier Kategorien einteilen. Ergebnis ist eine Liste, keine Entscheidung.
- Woche 2Aktive Inhalte prüfenNur diese Kategorie einzeln ansehen, dabei veraltete Angaben markieren und Zahlen mit Stand-Datum versehen.
- Woche 2Vorlagen ableitenWiederkehrende Formulierungen und Strukturen aus dem Bestand herausziehen und als Vorlage anlegen.
- Woche 3Aufbewahrung klären und archivierenNachweispflichtige Inhalte mit der Rechtsabteilung abstimmen und gesichert ablegen, nicht ins neue System übernehmen.
- Woche 4Stichtag umsetzenAltsystem auf Lesezugriff umstellen, Nachlauffrist kommunizieren, Enddatum für die Archivierung festlegen.
Der zweite Schritt bringt regelmäßig eine unangenehme Erkenntnis: Ein Teil der aktiv genutzten Inhalte enthält Angaben, die nicht mehr stimmen. Das ist kein Grund, die Migration zu verzögern, aber ein Grund, diese Inhalte nicht ungeprüft zu übertragen. Was ihr jetzt korrigiert, korrigiert ihr einmal. Was ihr mitnehmt, wird weiterverwendet.
Selbstcheck: Seid ihr bereit für die Migration?
Setzt Haken bei allem, was auf euch zutrifft.
kurze Abstimmung zur Migration unserer Inhalte:
Wir übertragen bewusst nicht den gesamten Bestand. Stattdessen sortieren wir in vier Kategorien: aktiv genutzte Inhalte, wiederverwendbare Vorlagen, nachweispflichtige Unterlagen und historisches Material. Migriert wird nur die erste Kategorie, aufbereitet die zweite.
Grund: Wenn wir alles übernehmen, übertragen wir unsere heutige Unordnung und verlieren den Vorteil des neuen Systems. Zudem würden veraltete Fassungen wieder auffindbar und damit verwendbar.
Wir schlagen einen festen Stichtag vor. Ab diesem Datum wird im Altsystem nur noch gelesen, mit drei Monaten Nachlauffrist. Aufbewahrungspflichtige Inhalte stimmen wir vorher mit der Rechtsabteilung ab.
Fazit: Auswahl schlägt Vollständigkeit
Eine Migration ist die seltene Gelegenheit, einen gewachsenen Bestand einmal bewusst zu ordnen. Wer sie als reine Übertragung behandelt, verschenkt sie und startet im neuen System mit den alten Problemen. Wer sie als Auswahlentscheidung behandelt, hat danach weniger Inhalte, die dafür auffindbar und aktuell sind.
Häufige Fragen
Was, wenn wir uns bei der Auswahl irren?
Deshalb wird das Altsystem archiviert und nicht gelöscht. Ein Inhalt, der später doch gebraucht wird, lässt sich nachholen. Diese Möglichkeit nimmt der Auswahlentscheidung den Druck und ist der Grund, warum ein Archiv wichtiger ist als eine vollständige Migration.
Wer sollte die Auswahl treffen?
Die Personen, die täglich mit den Inhalten arbeiten, nicht die Projektleitung und nicht die IT. Sie erkennen in Sekunden, ob ein Dokument noch verwendet wird. Eine zentrale Sichtung dauert länger und trifft schlechtere Entscheidungen.
Wie lange sollte die Nachlauffrist sein?
Drei Monate haben sich bewährt. Kürzer erzeugt Druck und Ausnahmen, länger führt dazu, dass die Umstellung nicht ernst genommen wird. Wichtig ist der Lesezugriff: Ohne ihn entsteht Widerstand, mit ihm verliert der Stichtag seinen Schrecken.
Sollten wir die Migration automatisieren?
Die Übertragung ja, die Auswahl nein. Automatisierung hilft bei der Vorsortierung nach Datum, Ort und Verlinkung. Die Entscheidung, ob ein Inhalt bleibt, lässt sich nicht aus Metadaten ableiten, weil dabei genau die Ausnahmen verloren gehen.
Wann ist der beste Zeitpunkt?
Vor der Einführung, nicht danach. Wer erst startet und die Migration nachzieht, arbeitet zwangsläufig eine Zeit lang in beiden Systemen. Genau dieser Parallelbetrieb ist der häufigste Grund für Fassungskonflikte.
