Der Testzugang läuft seit vier Wochen. Vier Personen haben ihn geöffnet, zwei haben etwas ausprobiert, eine hat einen Text damit geschrieben. Auf die Frage, ob die Software taugt, sagt jede etwas anderes.
Das Ergebnis ist kein Zufall. Ohne konkreten Anwendungsfall klickt man sich durch Menüs und bewertet am Ende eine Oberfläche. Über die Frage, ob eure Arbeit damit besser läuft, sagt das nichts.
Ein Pilot ist kein Ausprobieren, sondern echter Betrieb mit einem kleinen Kernteam. Drei bis fünf Personen arbeiten mit ihren realen Themen produktiv in der Software, mit hinterlegtem Kontext und echten Freigaben. Erst dieser Betrieb zeigt, ob eure Anforderungen in der Tiefe abgedeckt sind. Der Rollout auf weitere Teams ist die zweite Phase und kann bei guter Vorbereitung schon nach zwei bis drei Monaten beginnen. Davor liegt eine dritte, kürzere Stufe, die viele übersehen: die begleitete Testphase über vier Wochen, die die Beschaffungsentscheidung trägt, aber keine Aussage über den laufenden Betrieb erlaubt.
Warum kurzes Ausprobieren nichts beweist
Ein Zugang ohne Anwendungsfall erzeugt Eindrücke, keine Erkenntnisse. Die Beteiligten sehen die Bedienoberfläche und bewerten sie, weil das der einzige Aspekt ist, den sie tatsächlich erlebt haben. Ob die Software eure Freigabewege abbildet, ob eure Markensprache greift, ob die Fachabteilung damit arbeiten kann, bleibt ungeprüft.
Der Grund ist strukturell. Die Fragen, an denen eine Einführung später scheitert, entstehen nicht beim ersten Anlegen eines Textes. Sie entstehen beim dritten Monat, wenn 80 Inhalte im System liegen, wenn die Urlaubsvertretung greifen muss, wenn ein Thema über fünf Kanäle ausgespielt wird und wenn jemand fragt, warum eine Fassung von vor sechs Wochen anders aussieht.
Dazu kommt der Kontext. Eine Software ohne hinterlegte Markensprache, ohne eure gesicherten Angaben und ohne eure Vorlagen liefert allgemeine Ergebnisse. Wer sie in diesem Zustand bewertet, bewertet nicht die Software, sondern die fehlende Einrichtung. Genau daran scheitern die meisten kurzen Testphasen, und zwar unabhängig vom Anbieter.
Die ehrliche Konsequenz daraus ist unbequem: Eine belastbare Beurteilung ist ohne echten Betrieb nicht zu haben. Wer sie trotzdem verlangt, bekommt ein Meinungsbild und trifft anschließend eine Entscheidung, die auf Sympathie beruht.
Was ist ein Pilot, und was ist keiner?
Ein Pilot ist produktiver Betrieb im Kleinen: kleines Kernteam, reale Themen, hinterlegter Kontext, echte Freigabewege und ein Zeitraum, der den Jahresbetrieb abbildet. Kein Pilot ist ein offener Zugang für alle Interessierten ohne festen Anwendungsfall. Dabei hat am Ende jede Person eine Meinung und niemand Erkenntnisse.
Offener Zugang für alle Interessierten, unbestimmte Dauer, kein festgelegter Anwendungsfall, keine hinterlegten Vorgaben, keine echten Freigaben. Ergebnis: Jede Person hat eine Meinung, niemand hat Erkenntnisse.
Kleines Kernteam, reale Themen, produktiver Betrieb, hinterlegter Kontext, echte Freigabewege, definierte Anforderungen und ein Zeitraum, der lang genug ist, um den Jahresbetrieb abzubilden.
Der entscheidende Unterschied liegt im Wort produktiv. Im Pilot entstehen Inhalte, die tatsächlich veröffentlicht werden. Nur dann durchlaufen sie alle Schritte, nur dann sind die Beteiligten ernsthaft dabei, und nur dann treten die Reibungen auf, die euch später betreffen würden.
Die Stufe dazwischen: die begleitete Testphase
Zwischen dem offenen Testzugang und dem Pilot liegt ein drittes Format, das in Auswahlprozessen zunehmend auftaucht und das ihr aktiv einfordern solltet: eine begleitete Testphase, meist Proof of Concept genannt. Sie dauert typischerweise vier Wochen und unterscheidet sich vom Testzugang in einem Punkt, der alles verändert. Die Einrichtung macht ihr nicht allein.

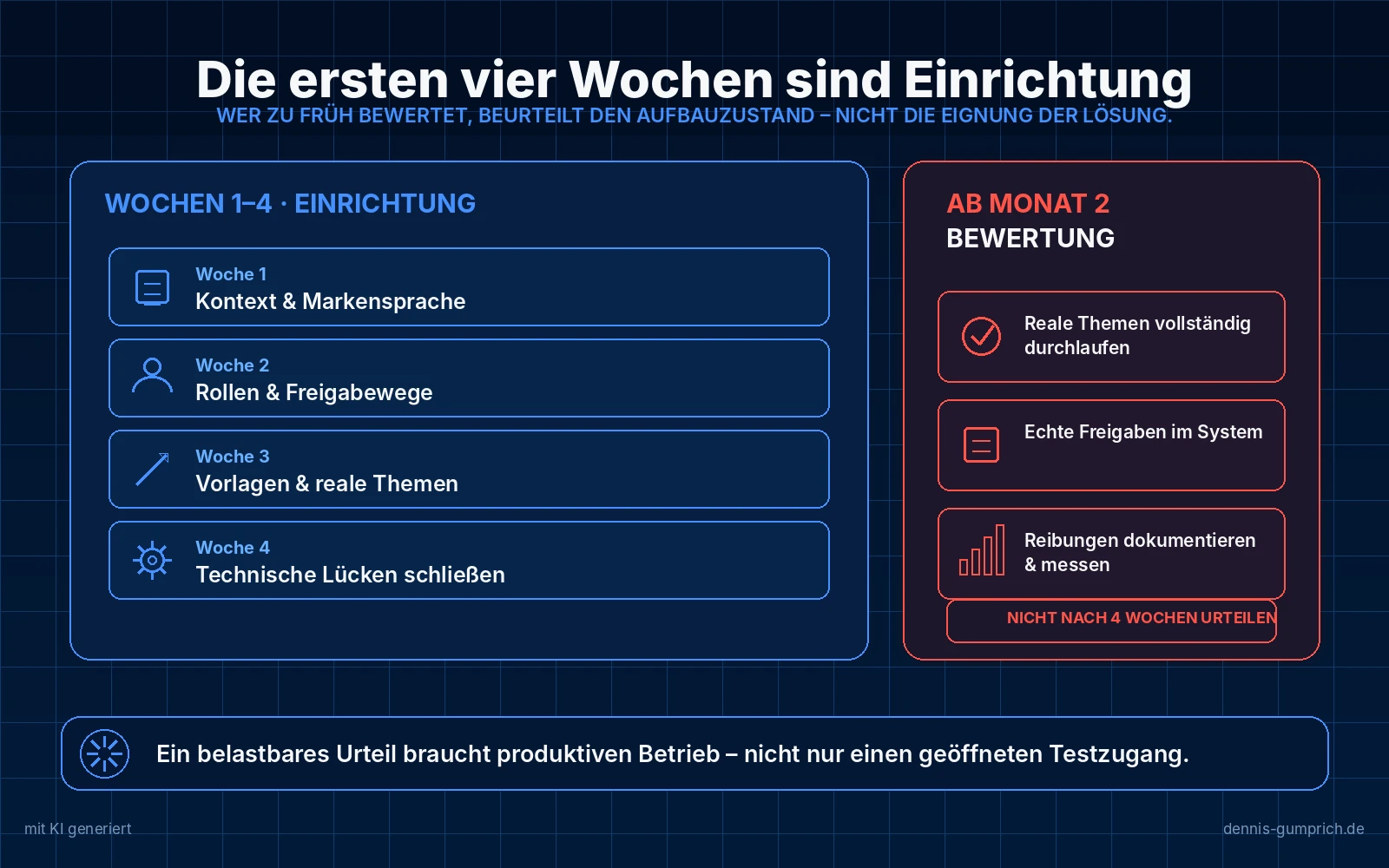

Damit fällt der Grund weg, aus dem kurze Testphasen sonst scheitern. Nicht die vier Wochen sind das Problem, sondern dass in einem Selbstbedienungszugang drei davon für eine Einrichtung draufgehen, die niemand erklärt. Wird der Kontext gemeinsam aufgesetzt und euer bestehender Redaktionsplan importiert statt nachgebaut, bleibt Zeit für das, worum es geht: echte Inhalte aus eurem eigenen System.
Vier Punkte entscheiden darüber, ob daraus eine belastbare Grundlage wird oder wieder ein Testzugang mit neuem Namen. Verlangt sie schriftlich, bevor ihr zusagt.
- Feste Begleitung statt SelbstbedienungZwei bis drei Termine von je einer halben Stunde mit einer benannten Ansprechperson, verbindlich terminiert. Ohne diese Taktung versandet die Phase in der zweiten Woche.
- Eure Daten, nicht BeispieldatenBestehender Redaktionsplan, Beispielinhalte und, sofern vorhanden, eure Zielgruppenbeschreibungen werden importiert. Wer in einer Demo-Umgebung testet, testet die Demo.
- Ein kleiner, verbindlicher NutzerkreisZwei bis drei Personen, die später tatsächlich damit arbeiten. Ein offener Zugang für alle Interessierten erzeugt auch hier Meinungen statt Erfahrung.
- Ein dokumentiertes ErgebnisAm Ende steht eine Auswertung mit gemessener Zeitersparnis gegen euren vorher erhobenen Ausgangswert, dazu Funktionsumfang, Investition und Laufzeit schriftlich. Ohne diese Unterlage könnt ihr intern nicht argumentieren.
Ebenso wichtig ist die Abgrenzung. Eine begleitete Testphase beantwortet die Beschaffungsfrage, nicht die Betriebsfrage. Wer beides von ihr erwartet, wird enttäuscht, und wer sie deswegen ganz weglässt, verschenkt die einzige belastbare Grundlage, die vor der Vertragsunterschrift überhaupt zu bekommen ist.
| Frage | Begleitete Testphase, 4 Wochen | Pilot, mehrere Monate |
|---|---|---|
| Passt das System zu unseren Abläufen | beantwortet | vertieft |
| Kommt unser Team damit zurecht | beantwortet | vertieft |
| Zeitersparnis gegenüber heute | erste belastbare Messung | Jahreswert |
| Funktionsumfang, Investition, Laufzeit | geklärt | bereits entschieden |
| Trägt der Aufbau im Alltag | offen | beantwortet |
| Greift die Vertretung | offen | beantwortet |
| Halten Kontext und Freigaben bei Menge | offen | beantwortet |
Woran ihr in der Testphase konkret prüft, ergibt sich aus eurer Anforderungsliste. Wie ihr die aufstellt und gewichtet, steht im Anforderungskatalog für Newsroom-Software, der sich auf jede Steuerungs- und Redaktionssoftware übertragen lässt.
Praktisch heißt das: Die begleitete Testphase ist der Schritt vor der Entscheidung, der Pilot der Schritt danach. Wer die Testphase überspringt, entscheidet auf Basis einer Vorführung. Wer den Pilot überspringt, rollt auf Basis einer Vermutung aus.
Aus welchen Phasen besteht ein Pilotprojekt?

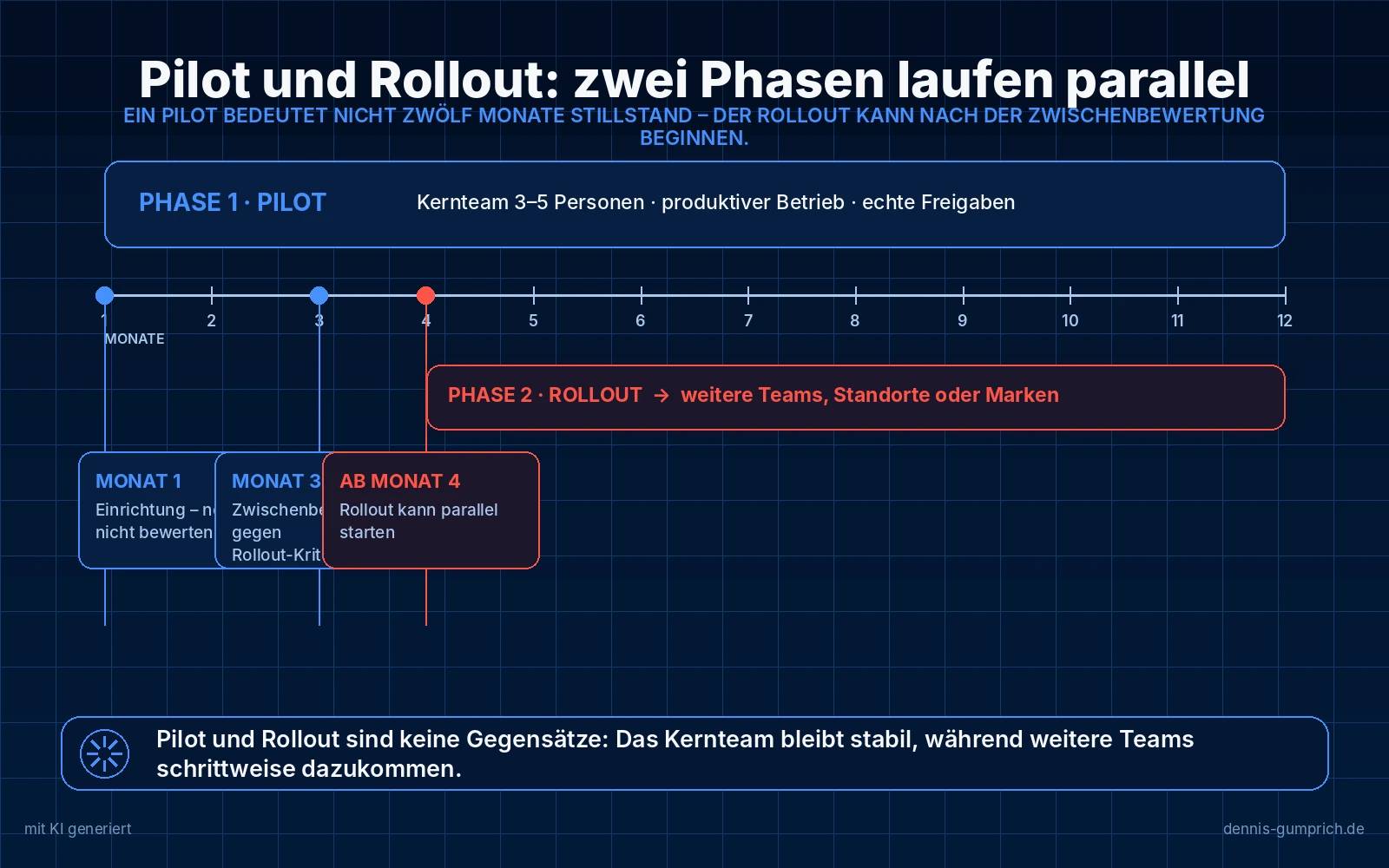

Aus zwei. Phase eins ist der Pilot mit einem Kernteam aus drei bis fünf Personen plus einer freigebenden Rolle. Phase zwei ist der Rollout auf weitere Teams, Standorte oder Marken, während das Kernteam stabil bleibt. Wer beides vermischt, überfordert das Kernteam oder rollt etwas aus, das noch nicht trägt. Wo Pilot und Rollout in der übergeordneten Transformation stehen, zeigt Die 5 Phasen der KI-Transformation.
Eine Einführung verläuft in zwei klar getrennten Phasen. Wer sie vermischt, überfordert entweder das Kernteam oder rollt eine Lösung aus, die noch nicht trägt.
| Phase 1: Pilot | Phase 2: Rollout | |
|---|---|---|
| Beteiligte | Kernteam aus 3 bis 5 Personen, dazu eine freigebende Rolle | Alle weiteren Teams, Standorte oder Marken |
| Ziel | Anforderungen in der Tiefe prüfen, Abläufe und Kontext einrichten | Skalieren auf Basis eines erprobten Aufbaus |
| Arbeitsweise | Produktiver Betrieb mit realen Themen | Übernahme der eingerichteten Struktur |
| Typischer Beginn der nächsten Phase | nach zwei bis drei Monaten möglich, wenn die Kriterien erfüllt sind | schrittweise, Team für Team |
| Woran es scheitert | fehlender Anwendungsfall, kein hinterlegter Kontext | zu früher Start, bevor der Aufbau steht |
Der wichtigste Wert in dieser Tabelle steht in der vorletzten Zeile: Der Rollout kann bereits nach zwei bis drei Monaten beginnen. Ein Pilot bedeutet also nicht, dass ein Jahr lang nichts passiert. Er bedeutet, dass ein kleines Team so lange begleitet, bis der Aufbau trägt, während weitere Teams bereits dazukommen.
Wie lange sollte ein Pilot dauern?
Ein Pilot wird üblicherweise auf zwölf Monate angelegt. Dieser Zeitraum irritiert, wenn man an eine Testphase denkt, und er wird regelmäßig falsch verstanden. Er steht nicht für die Einrichtung, sondern für den Erkenntnisgewinn.
Die Einrichtung selbst dauert heute deutlich kürzer als noch vor zwei Jahren. Wissensbasis, Markensprache und Planungsstruktur lassen sich KI-gestützt aus euren vorhandenen Inhalten aufbauen, statt sie von Hand nachzubauen. Wo das begleitet geschieht, steht der produktive Betrieb nach etwa zwei Wochen. Was sich dadurch nicht verkürzt, ist der Kalender dahinter.
Entscheidend ist deshalb nicht die Dauer, sondern wer die Einrichtung macht. Hängt sie an euch, sind auch nach vier Wochen nur Aufbauzustände zu bewerten. Genau deshalb liefern unbegleitete Testphasen so häufig ein negatives Ergebnis, obwohl die Lösung fachlich gepasst hätte.
Was der schnellere Start nicht verändert, ist die Aussagekraft über den laufenden Betrieb. Ob Vertretungen greifen und ob Kontext und Freigabewege auch bei achtzig Inhalten halten, zeigt sich erst über Monate. Der Jahreszyklus lässt sich nicht verkürzen, er lässt sich nur früher beginnen. Genau das ist der Gewinn.
Klarheit an dieser Stelle gehört dazu: Ein Pilotzeitraum von zwölf Monaten ist in der Regel eine vertragliche Bindung, kein kostenloses Ausprobieren. Das ist eine Entscheidung, die ihr bewusst treffen solltet. Verlangt dafür Gegenleistungen: begleitete Einrichtung, benannte Ansprechpersonen, verbindliche Aussagen zu offenen Anforderungen und eine Überprüfung nach drei Monaten mit dokumentiertem Ergebnis.
Wer gehört ins Kernteam eines Pilotprojekts?
Drei bis fünf Personen plus eine freigebende Rolle: eine Themenverantwortung, die entscheidet, welche realen Themen im Pilot laufen, zwei erstellende Personen statt einer, damit Vertretung und unterschiedliche Arbeitsweisen abgebildet sind, und eine redaktionelle Prüfung, die gegen Markensprache und Struktur prüft.
Themenverantwortung
Entscheidet, welche realen Themen im Pilot laufen. Ohne diese Rolle entstehen Übungsinhalte statt Produktivbetrieb.
Unverzichtbar: Der Pilot braucht echte Themen mit Veröffentlichungsdatum.
Zwei erstellende Personen
Arbeiten täglich damit. Zwei statt einer, damit Vertretung und unterschiedliche Arbeitsweisen abgebildet sind.
Unverzichtbar: Eine Person allein erzeugt eine Einzelmeinung.
Redaktionelle Prüfung
Prüft gegen Markensprache und Struktur. Beurteilt, ob der hinterlegte Kontext tatsächlich wirkt.
Unverzichtbar: Ohne sie bleibt die Qualitätsfrage unbeantwortet.
Fachliche Freigabe
Kommt meist aus einer Fachabteilung. Muss nicht täglich beteiligt sein, aber die Freigabe muss im System stattfinden.
Häufig übersehen: Wenn Freigaben außerhalb laufen, bleibt der Engpass ungeprüft.
Nicht in das Kernteam gehören Personen, die nur beobachten wollen. Wer nicht produktiv damit arbeitet, kann nichts beurteilen und verlangsamt die Abstimmung. Interesse aus anderen Bereichen bedient ihr besser mit einem kurzen Zwischenbericht nach drei Monaten.
Woran erkennt ihr, dass der Rollout starten kann?

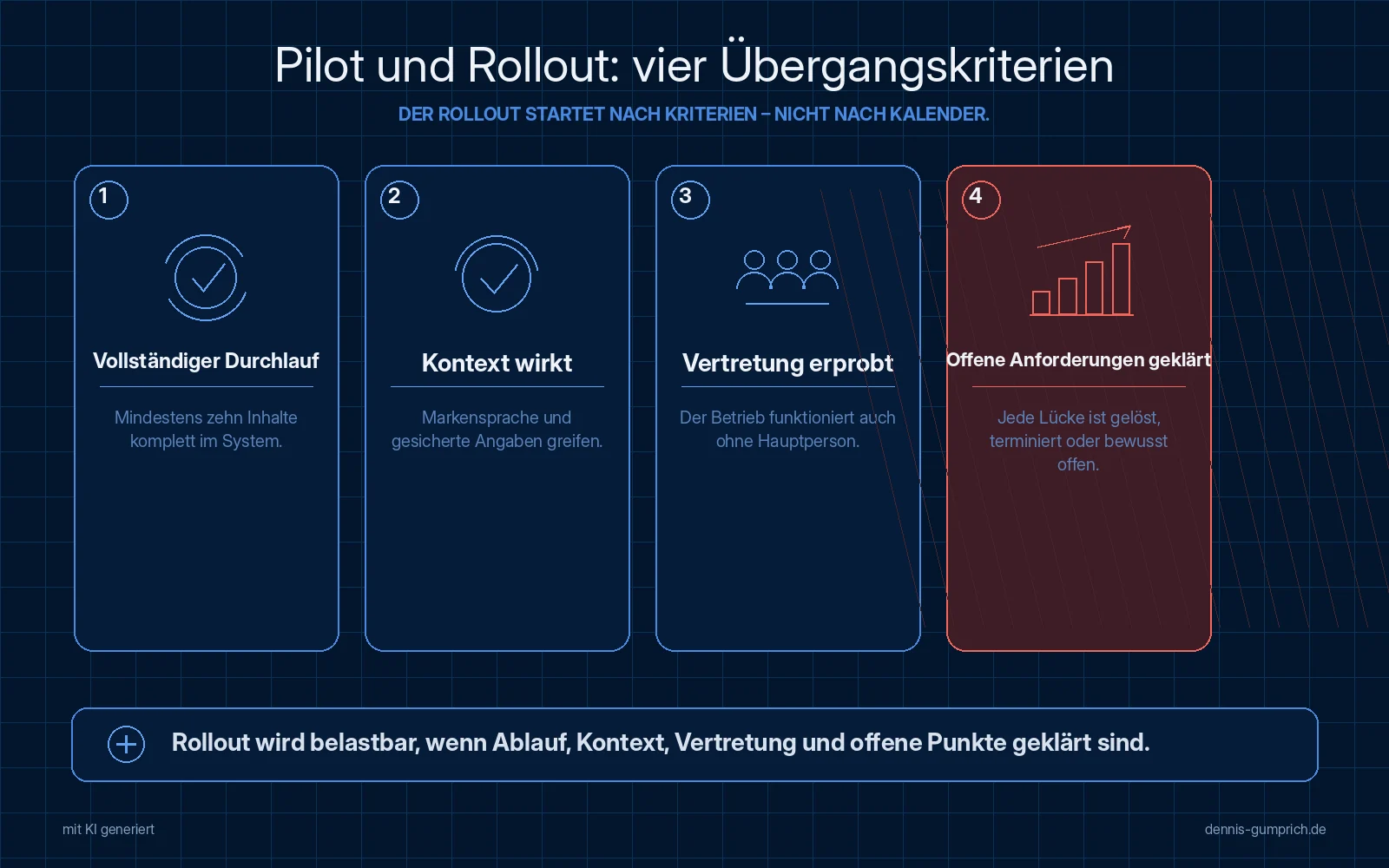

An vier Kriterien, nicht am Kalender: Mindestens zehn Inhalte sind vollständig im System entstanden, geprüft, freigegeben und veröffentlicht worden, ohne dass ein Schritt außerhalb stattfinden musste. Der hinterlegte Kontext wirkt ohne Zusatzanweisungen. Die Vertretung ist erprobt. Und die offenen Punkte sind geklärt.
Der Rollout beginnt nicht nach Kalender, sondern nach Kriterien. Diese vier haben sich als tragfähig erwiesen und sollten vor dem Start feststehen.
- Vollständiger DurchlaufMindestens zehn Inhalte sind vollständig im System entstanden, geprüft, freigegeben und veröffentlicht worden, ohne dass ein Schritt außerhalb stattfinden musste.
- Kontext wirktMarkensprache und gesicherte Angaben sind hinterlegt, und die redaktionelle Prüfung bestätigt, dass Ergebnisse ohne Zusatzanweisungen passen.
- Vertretung erprobtDer Betrieb ist mindestens einmal ohne die Hauptperson gelaufen, planmäßig oder ungeplant.
- Offene Anforderungen geklärtZu jeder im Pilot aufgetretenen Lücke liegt eine verbindliche Aussage vor: gelöst, geplant mit Termin oder dauerhaft nicht abgedeckt.
Das vierte Kriterium ist das wichtigste und wird am häufigsten weich verhandelt. Eine Anforderung, die im Pilot nicht abgedeckt war und für die es keine verbindliche Aussage gibt, wird im Rollout zum Problem, nur dann mit dreimal so vielen Beteiligten.
Fünf Fehler in der Pilotphase
- Ohne Anwendungsfall startenEin Zugang ohne reales Thema führt zu Klickversuchen. Der Pilot braucht Inhalte mit Veröffentlichungsdatum.
- Kontext nicht hinterlegenOhne Markensprache und gesicherte Angaben bewertet ihr die Einrichtung, nicht die Lösung.
- Zu viele BeteiligteEin offener Zugang für alle Interessierten erzeugt Meinungen statt Erfahrung. Drei bis fünf produktiv Arbeitende sind aussagekräftiger als zwanzig Zuschauende.
- Freigaben außerhalb laufen lassenWenn die Fachfreigabe weiterhin per Nachricht erfolgt, bleibt genau der Engpass ungeprüft, wegen dem ihr gewechselt habt.
- Einen unbegleiteten Zugang nach vier Wochen bewertenOhne Begleitung ist die erste Phase reine Einrichtung, ein Urteil beschreibt dann den Aufbauzustand und nicht die Eignung. Mit begleiteter Einrichtung ist die Beschaffungsfrage nach vier Wochen beantwortbar, die Betriebsfrage weiterhin nicht.
In fünf Schritten durch die Pilotphase
- Vor dem StartAnforderungen und Ausgangswert festhaltenWelche Anforderungen sollen geprüft werden, und wie hoch ist der heutige Aufwand für denselben Ablauf.
- Woche 1 bis 2Einrichten statt bewertenKontext hinterlegen, Rollen abbilden, Freigabewege einrichten, begleitet und KI-gestützt aus eurem Bestand. In dieser Phase wird ausdrücklich nicht beurteilt.
- Ab Woche 3Produktiv arbeitenReale Themen vollständig durchlaufen lassen, offene Punkte laufend dokumentieren statt sammeln.
- Monat 2 bis 3ZwischenbewertungGegen die vier Kriterien prüfen. Sind sie erfüllt, beginnt der Rollout mit dem ersten weiteren Team.
- Monat 3 bis 12Betrieb und AusweitungDas Kernteam bleibt Ansprechpartner für die neuen Teams. Nach zwölf Monaten liegen belastbare Zahlen zu Aufwand und Wirkung vor.
Selbstcheck: Ist euer Vorhaben ein Pilot?
Setzt Haken bei allem, was auf euch zutrifft.
kurze Abstimmung zum Vorgehen bei der Einführung:
Wir starten nicht mit einem offenen Testzugang, sondern mit einem Pilot: Ein Kernteam aus drei bis fünf Personen arbeitet produktiv mit realen Themen, inklusive hinterlegter Markensprache und echter Freigaben. Nur so lässt sich prüfen, ob unsere Anforderungen tatsächlich abgedeckt sind.
Die ersten beiden Wochen sind Einrichtung, in dieser Zeit bewerten wir bewusst nicht. Sie fallen kürzer aus als früher üblich, weil der Anbieter den Aufsatz begleitet und die Wissensbasis KI-gestützt aus unserem vorhandenen Bestand erzeugt. Nach zwei bis drei Monaten prüfen wir gegen vier vorab festgelegte Kriterien und entscheiden über den Rollout auf weitere Teams. Der Pilot läuft parallel weiter, das Kernteam bleibt Ansprechpartner.
Was wir vom Anbieter erwarten: begleitete Einrichtung, benannte Ansprechpersonen und zu jeder offenen Anforderung eine verbindliche Aussage, also gelöst, geplant mit Termin oder dauerhaft nicht abgedeckt.
Fazit: Betrieb schlägt Testzugang
Die Frage, ob eine Lösung zu euch passt, lässt sich nicht durch Ausprobieren beantworten, weil die entscheidenden Reibungen erst im Betrieb entstehen. Ein Pilot mit kleinem Kernteam liefert diese Antwort, kostet dafür aber eine bewusste Entscheidung im Vorfeld. Wer diese Entscheidung scheut, verschiebt sie nicht, sondern trifft sie später auf schlechterer Grundlage.
Häufige Fragen
Warum kein kurzer kostenloser Test?
Gegen einen kurzen Test spricht nichts, gegen einen unbegleiteten schon. Wenn ihr die Einrichtung allein stemmen müsst, ist nach vier Wochen der Kontext nicht hinterlegt und kein vollständiger Freigabeweg durchlaufen, und ihr bewertet die Oberfläche. Verlangt stattdessen eine begleitete Testphase mit euren eigenen Dateien und einem dokumentierten Ergebnis. Sie trägt die Kaufentscheidung. Die Frage, ob der Aufbau im Alltag hält, beantwortet auch sie nicht.
Was unterscheidet eine begleitete Testphase von einem Pilot?
Der Zweck. Die begleitete Testphase läuft vier Wochen, arbeitet mit euren importierten Daten und einem kleinen Nutzerkreis und endet mit einer Auswertung samt gemessener Zeitersparnis. Sie trägt die Kaufentscheidung. Der Pilot beginnt danach, läuft über Monate im produktiven Betrieb und beantwortet, ob der Aufbau im Alltag hält. Die Testphase ersetzt den Pilot nicht, sie sorgt dafür, dass ihr den Pilot nicht mit dem falschen System startet.
Zwölf Monate sind eine lange Bindung. Ist das üblich?
Bei Software für laufenden Betrieb ist ein Jahreszeitraum verbreitet, weil Einrichtung und Einarbeitung sonst in keinem Verhältnis zur Nutzung stünden. Wichtig ist, was ihr dafür verlangt: begleitete Einrichtung, feste Ansprechpersonen, eine dokumentierte Zwischenbewertung und verbindliche Aussagen zu offenen Anforderungen.
Was, wenn sich im Pilot herausstellt, dass es nicht passt?
Dann habt ihr diese Erkenntnis mit fünf Personen gewonnen statt mit fünfzig, und ihr habt euren eigenen Ablauf dokumentiert. Genau deshalb gehören die Übergangskriterien vorher festgelegt: Sie machen ein Nein zum Ergebnis statt zum Scheitern.
Können wir den Rollout beschleunigen?
Ja, über die Vorbereitung. Wer Markensprache, gesicherte Angaben und Freigabewege bereits vor dem Start geordnet hat, verkürzt die Einrichtungsphase erheblich. Der Engpass ist selten die Software, sondern der Zustand der eigenen Grundlagen.
Wer sollte den Pilot leiten?
Eine Person aus dem Team, das den Ablauf täglich verantwortet, nicht die Person, die den Anbieter vorgeschlagen hat. Diese Trennung erhöht die Glaubwürdigkeit des Ergebnisses erheblich, gerade wenn es positiv ausfällt.
Wie lässt sich euer Marketingalltag einfacher machen?
In 30 Minuten schauen wir gemeinsam darauf, wo euch heute unnötige Abstimmungen, manuelle Aufgaben, Toolwechsel oder wiederkehrende Content-Arbeit Zeit kosten.
Du bekommst eine konkrete Einordnung, welche Aufgaben ihr vereinfachen, automatisieren oder besser organisieren könnt und wo KI und Tools tatsächlich helfen, statt zusätzliche Komplexität zu schaffen.
Alles an eurem tatsächlichen Marketingalltag.
30 Minuten, um deinen Marketingalltag zu vereinfachen Kostenfrei. Du nimmst konkrete Ansatzpunkte mit, die ihr intern direkt weiterverwenden könnt.
Dennis Gumprich
Dennis begleitet Marketing- und Kommunikationsteams bei der Frage, wie generative KI in bestehende Content-Prozesse passt, ohne Qualität, Markensprache und Freigaben zu untergraben. Schwerpunkte: Content Operations, AI Governance und Toolauswahl in Mittelstand und Konzern.
Transparenzhinweis: Dennis arbeitet für contentbird, einen Anbieter von KI-gestützter Content-Software. Produkterwähnungen sind im Beitrag gekennzeichnet. Mehr über Dennis · LinkedIn
Weiterlesen
Aktualisierung
Überarbeitet am 1. September 2026: Abschnitt zur begleiteten Testphase ergänzt, weil sich zwischen Testzugang und Pilot ein eigenständiges Format etabliert hat. Die Aussage, dass vier Wochen für eine Beurteilung nicht reichen, wurde präzisiert: Sie gilt für unbegleitete Zugänge. Die Zeitachse der Einführung wurde an den heutigen Stand angepasst. Die Einrichtung dauerte früher rund einen Monat und ist heute bei begleitetem, KI-gestütztem Aufsatz aus dem vorhandenen Bestand nach etwa zwei Wochen abgeschlossen. Entsprechend beginnen produktiver Betrieb, Zwischenbewertung und Rollout jeweils früher. Unverändert bleibt, dass Aussagen über Vertretung, Menge und Jahresbetrieb erst über Monate belastbar werden. Fehlerliste und häufige Fragen entsprechend angepasst, eine Frage zur Abgrenzung von Testphase und Pilot ergänzt. Nächste Prüfung geplant für März 2027.
Entstehung dieses Beitrags
Dieser Beitrag ist unter Einsatz von KI entstanden. Struktur, Recherche und Formulierungsentwürfe wurden KI-gestützt erarbeitet. Fachliche Einordnung, Prüfung der Aussagen und die finale Fassung liegen bei Dennis Gumprich.
Zur Belastbarkeit der Aussagen
Der Phasenverlauf, die Zeiträume und die Kriterien sind ausdrücklich als Arbeitsmodelle gekennzeichnet und kein Branchenstandard. Vertragsmodelle und Pilotbedingungen unterscheiden sich zwischen Anbietern erheblich. Prüft die für euch angebotenen Konditionen im Einzelfall.
