Du öffnest die Planungsdatei. In Zeile 12 steht ein Thema, das laut Spalte F in Freigabe ist. Wer es freigeben soll, steht nicht dabei. In Zeile 19 steht dasselbe Thema noch einmal, von einer anderen Person angelegt, mit anderem Termin.
Du kopierst beide Zeilen in eine Nachricht und fragst nach. Zwei Stunden später weißt du: Die Agentur hat es bereits geschrieben, die Fachabteilung hatte es abgelehnt, und niemand hat das in der Datei vermerkt.
Eine Tabelle ist für Content-Planung so lange geeignet, wie eine Person sie pflegt und ein Kanal bespielt wird. Ab etwa drei Kanälen und drei Beteiligten kippt das Verhältnis: Der Pflegeaufwand übersteigt den Nutzen, und der Plan bildet nicht mehr den tatsächlichen Stand ab.
Warum die Tabelle so lange funktioniert hat
Eine Tabelle ist die naheliegendste Lösung, weil sie sofort verfügbar ist, jeder sie bedienen kann und sie sich beliebig anpassen lässt. Genau diese Eigenschaften machen sie am Anfang unschlagbar.
Der Bruch entsteht nicht durch Wachstum der Menge, sondern durch Wachstum der Beteiligten. Eine Tabelle speichert Zustände, aber sie kennt keine Zuständigkeit. Sie zeigt, dass etwas in Freigabe ist, aber nicht, bei wem es liegt, seit wann, und was passiert, wenn nichts passiert.
Solange eine Person den Überblick behalten kann, gleicht sie diese Lücke im Kopf aus. Sobald das nicht mehr geht, entsteht der Zustand, den fast alle Teams beschreiben: Der Plan existiert, aber niemand vertraut ihm.
Woran scheitert Content-Planung in Excel?
An fünf Bruchstellen: Der Status sagt nicht, wer am Zug ist. Änderungen hinterlassen keinen Verlauf. Dubletten entstehen, weil die Suche nach Formulierung sucht statt nach Bedeutung. Zwischen Planzeile und Text liegt immer ein Suchvorgang. Und unter Zeitdruck wird die Tabelle als Erstes nicht mehr gepflegt.
- Status ohne ZuständigkeitIn Freigabe sagt nichts darüber, wer als Nächstes handeln muss. Jede Rückfrage kostet einen halben Tag Wartezeit.
- Kein VerlaufWenn jemand eine Zelle ändert, ist der vorherige Stand weg. Diskussionen über Zusagen lassen sich nicht auflösen.
- DublettenZwei Personen legen dasselbe Thema an, weil die Suche in einer Tabelle nach Formulierung sucht, nicht nach Bedeutung.
- Kein Bezug zum InhaltDer Plan verweist auf Dateien an anderen Orten. Zwischen Planzeile und tatsächlichem Text liegt immer ein Suchvorgang.
- Pflege konkurriert mit ArbeitWer unter Zeitdruck steht, aktualisiert zuerst nicht die Tabelle. Damit veraltet genau dann, wenn es am wichtigsten wäre.
Die entscheidende Frage ist nicht, ob eure Tabelle gut gebaut ist. Sie lautet: Wie viele Nachrichten schreibt ihr pro Woche, um herauszufinden, was in der Tabelle stehen müsste? Diese Zahl ist euer eigentlicher Aufwand.
Warum Disziplin das Problem nicht löst
Die erste Reaktion auf einen veralteten Plan ist fast immer eine Ermahnung: Wir müssen konsequenter pflegen. Diese Erwartung ist verständlich und führt trotzdem regelmäßig nicht zum Ziel.
Der Grund liegt in der Konkurrenz der Aufgaben. Die Pflege eines Plans ist eine Aufgabe ohne unmittelbaren Nutzen für die pflegende Person. Sie nützt allen anderen. Unter Zeitdruck gewinnt deshalb zuverlässig die Aufgabe mit dem eigenen Ergebnis, und das ist der Text, nicht die Statusspalte.
Hinzu kommt die Verzögerung. Ein Status ändert sich in dem Moment, in dem etwas passiert, etwa wenn eine Fachabteilung mündlich zusagt. Die Pflege passiert später, wenn überhaupt. Zwischen beiden Zeitpunkten liegt eine Lücke, in der der Plan falsch ist, ohne dass jemand einen Fehler gemacht hätte.
Daraus folgt eine nützliche Unterscheidung: Informationen, die als Nebenprodukt der Arbeit entstehen, bleiben aktuell. Informationen, die zusätzlich eingetragen werden müssen, veralten. Ein Plan, in dem gearbeitet wird, ist deshalb strukturell aktueller als ein Plan, der die Arbeit beschreibt. Genau darin liegt der Unterschied zwischen einer Tabelle und einer Arbeitsumgebung, und nicht in der Zahl der Funktionen.
Praktisch heißt das: Bevor ihr mehr Disziplin einfordert, prüft, wie viele Einträge eures Plans reine Zusatzarbeit sind. Alles, was niemand für die eigene Arbeit braucht, wird auf Dauer nicht gepflegt, unabhängig von Vereinbarungen.

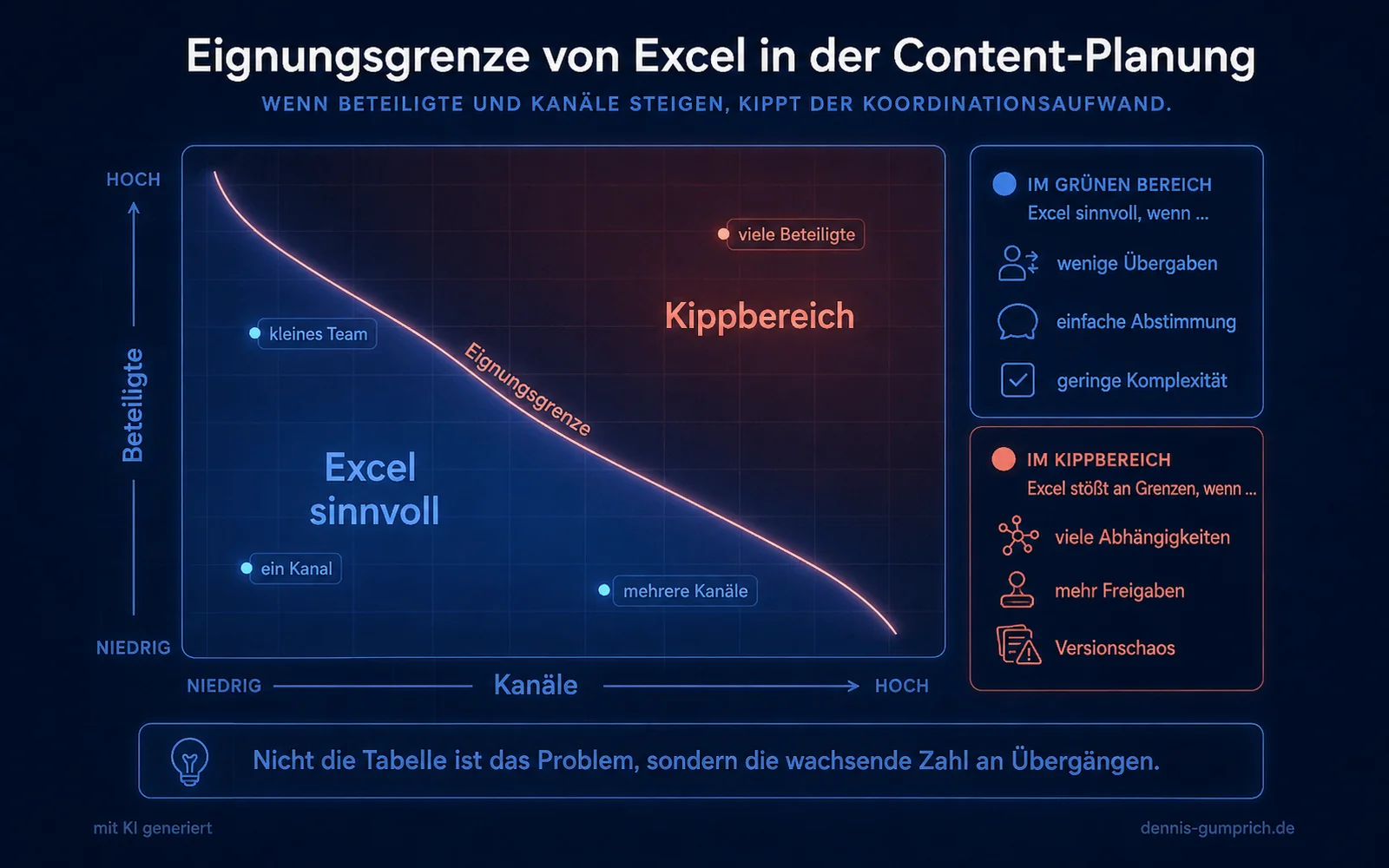

Ab wann reicht eine Excel-Tabelle für die Redaktionsplanung nicht mehr?
Ab etwa fünf Beteiligten oder sobald Fachfreigaben dazukommen. Bei drei bis fünf Personen und drei Kanälen wird es grenzwertig, erkennbar an veraltetem Status und ersten Dubletten. Bei mehreren Marken oder Standorten trägt die Tabelle nicht mehr. Nicht die Tabelle kippt, sondern die Zahl der Übergänge.
Die folgende Einordnung ist ein Arbeitsmodell und keine erhobene Messung. Sie hilft, den eigenen Stand einzuordnen.
| Konstellation | Tabelle geeignet | Typisches Symptom |
|---|---|---|
| 1 Person, 1 bis 2 Kanäle | ja, uneingeschränkt | keines |
| 2 bis 3 Personen, 2 Kanäle | ja, mit Disziplin | gelegentliche Rückfragen zum Stand |
| 3 bis 5 Personen, 3 Kanäle | grenzwertig | Status veraltet, erste Dubletten |
| ab 5 Personen oder Fachfreigaben | nein | Plan und Wirklichkeit weichen dauerhaft ab |
| mehrere Marken oder Standorte | nein | Parallele Dateien, keine gemeinsame Sicht |
Was lässt sich ohne Werkzeugwechsel verbessern?
Drei Maßnahmen, die nichts kosten außer einer Entscheidung: Ersetzt die Spalte Status durch die Spalte Wer ist am Zug. Gebt jedem Thema genau eine Zeile, Kanalfassungen werden Unterpunkte. Und legt einen festen gemeinsamen Pflegetermin fest, statt nebenbei zu aktualisieren.
Nicht jedes Team kann oder will sofort wechseln. Drei Maßnahmen wirken auch in einer Tabelle und kosten nichts außer einer Entscheidung.

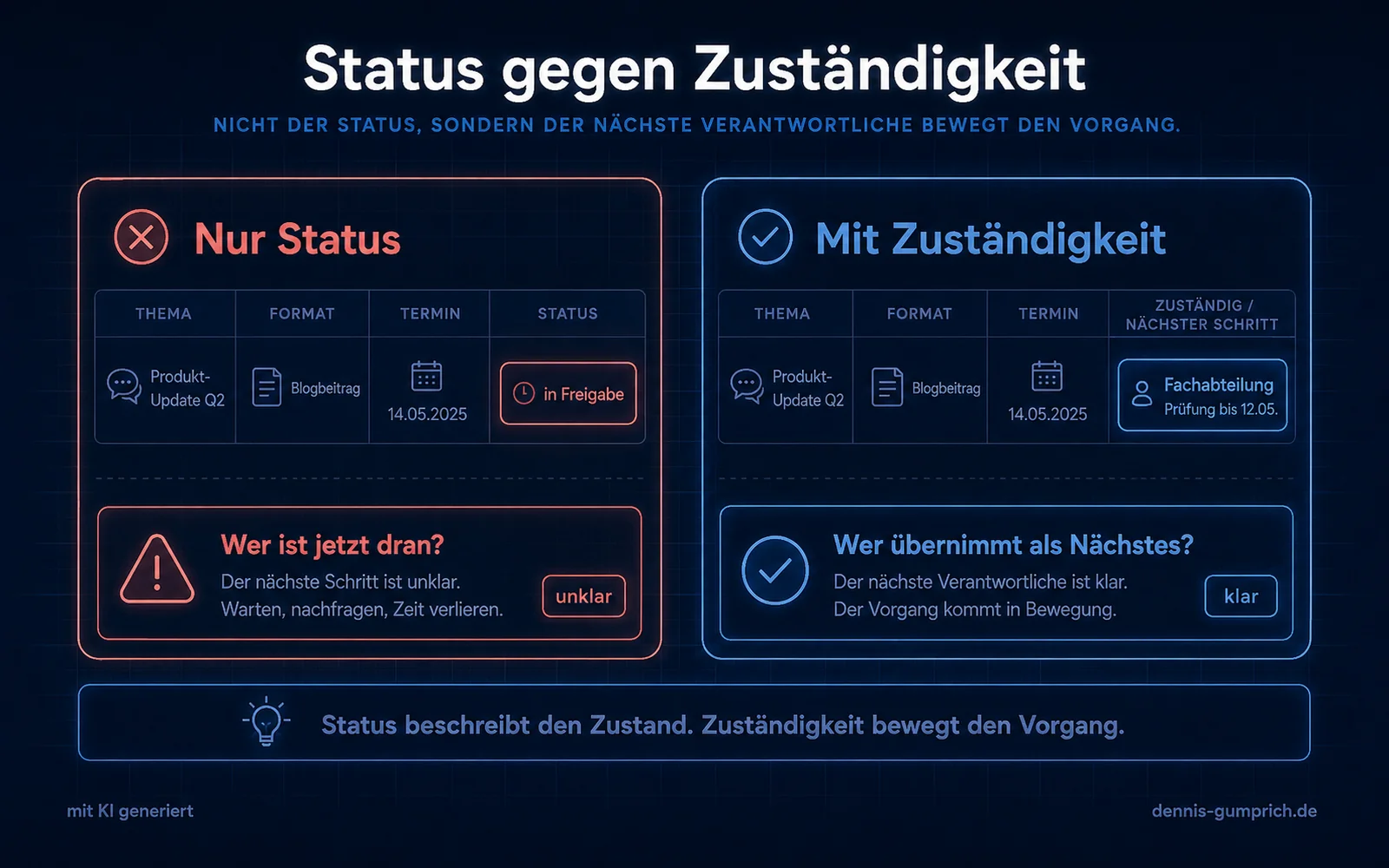

- Zuständigkeit statt StatusErsetzt die Spalte Status durch die Spalte Wer ist am Zug. Ein Name ist eindeutig, ein Zustand ist es nicht.
- Ein Eintrag, eine WahrheitEin Thema erhält genau eine Zeile, unabhängig von der Anzahl der Kanäle. Kanalfassungen werden Unterpunkte, keine eigenen Zeilen.
- Pflegezeitpunkt festlegenDie Datei wird an einem festen Termin gemeinsam aktualisiert, nicht nebenbei. Pflege ohne Termin findet nicht statt.
Diese drei Maßnahmen verschieben die Grenze, sie heben sie nicht auf. Bei Fachfreigaben und mehreren Marken stößt auch die beste Tabellendisziplin an ihre Grenze, weil das Problem nicht die Darstellung ist, sondern die fehlende Verbindung zwischen Plan, Inhalt und Freigabe.
Bevor ihr über ein neues Werkzeug entscheidet, lohnt sich zuerst der Blick auf die Steuerungslogik dahinter, also darauf, wer im Zweifel entscheidet, was Vorrang hat. Das ist unabhängig vom eingesetzten Tool die eigentliche Voraussetzung.
Was ihr aus der alten Datei mitnehmen solltet
In einer gewachsenen Planungsdatei steckt mehr Wissen, als ihr beim Wechsel vermutet. Bevor sie ins Archiv geht, lohnt eine halbe Stunde, in der ihr drei Dinge herauslöst.
Erstens die tatsächliche Themenverteilung. Welche Themen habt ihr im letzten Jahr wie oft bespielt? Fast immer zeigt sich eine Häufung bei wenigen Themen und ein blinder Fleck bei anderen. Das ist die ehrlichste Grundlage für die nächste Jahresplanung, weil sie zeigt, wovon Anfragen euren Plan bestimmt haben. Wie ihr Themen künftig nach festen Kriterien vergleicht statt nach Eingang, steht in Themenscoring: die Kriterien, mit denen ihr Themen vergleichbar macht.
Zweitens die realen Durchlaufzeiten. Wenn eure Datei Termine enthält, könnt ihr ablesen, wie lange zwischen geplanter und tatsächlicher Veröffentlichung vergangen ist. Diese Differenz ist eine belastbare Zahl für das nächste Gespräch über Kapazität, und sie steht bereits da.
Drittens die wiederkehrenden Formate. Welche Zeilen sehen jedes Quartal gleich aus? Genau diese gehören im neuen System als Vorlage angelegt, nicht als einzelne Einträge. Wer das überspringt, bildet dieselbe Handarbeit erneut ab.
Alle drei Auswertungen sind nur so lange möglich, wie die Datei vollständig vorliegt. Nach der Umstellung wird sie selten wieder geöffnet, und diese Erkenntnisse lassen sich dann kaum noch rekonstruieren.
Woran merkt ihr, dass der Wechsel fällig ist?
Wenn ihr Entscheidungen auf Basis von Informationen trefft, die nicht stimmen, und das erst merkt, wenn etwas schiefgeht. Dass die Tabelle unübersichtlich geworden ist, ist dagegen kein Wechselgrund, das löst Aufräumen.
Die Tabelle ist unübersichtlich geworden. Das lässt sich mit Aufräumen lösen und ist kein Argument für ein neues Werkzeug.
Ihr trefft Entscheidungen auf Basis von Informationen, die nicht stimmen, und merkt es erst, wenn etwas schiefgeht. Das ist ein struktureller Mangel, kein Ordnungsproblem.
Wie sieht eine Redaktionsplanung in Excel aus, die länger trägt?

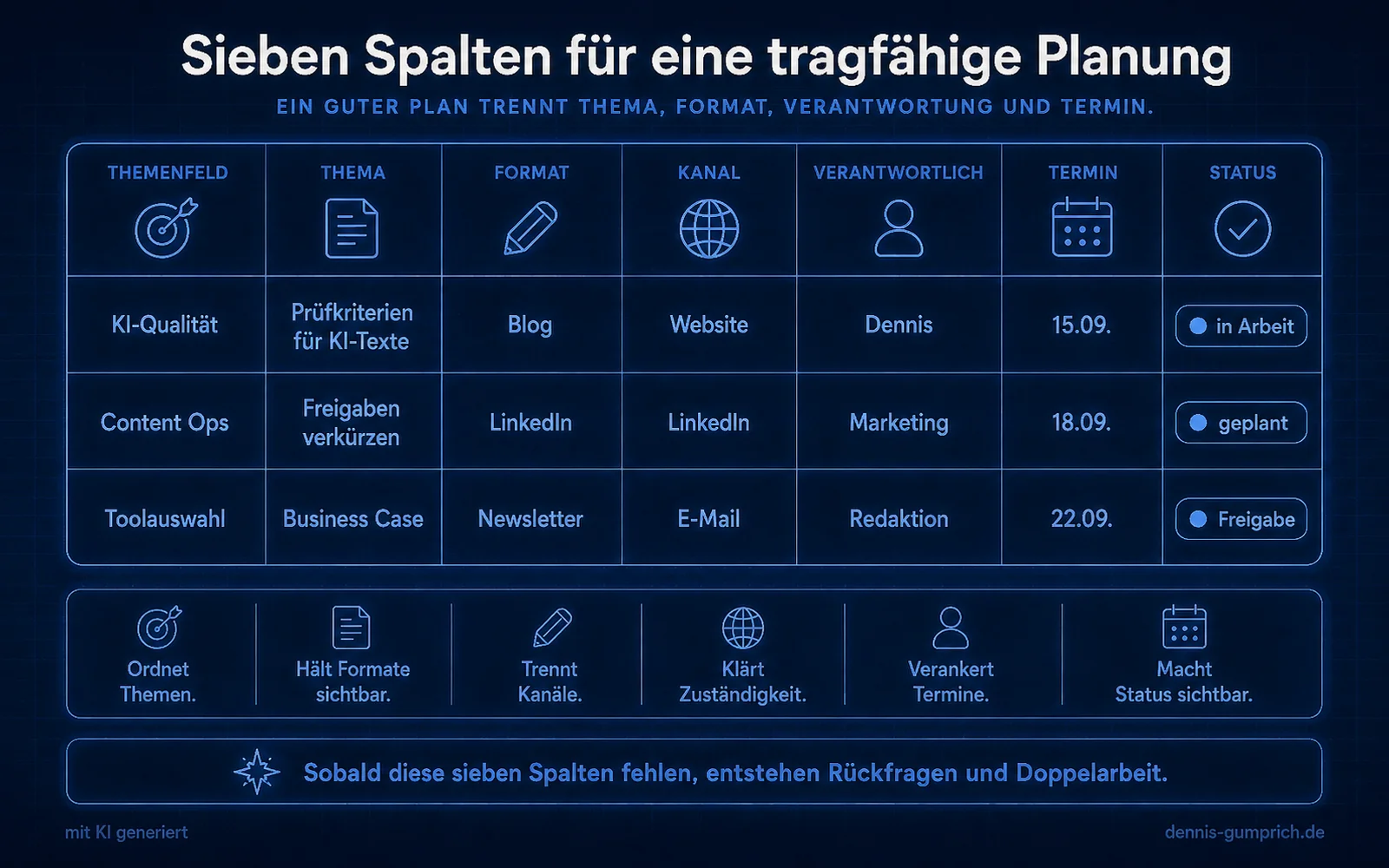

Sieben Spalten genügen, und Inhalt, Kanal, Verantwortung und Termin müssen getrennt sichtbar sein. Jede weitere Spalte muss sich mit der Frage rechtfertigen, welche Entscheidung ohne sie nicht getroffen werden könnte.
Bevor ihr über einen Wechsel nachdenkt, lohnt der Blick auf den Aufbau. Die meisten gewachsenen Planungsdateien scheitern nicht an der Software, sondern an zu vielen Spalten und an Spalten, die niemand pflegen kann.
Eine tragfähige Planungstabelle kommt mit sieben Spalten aus. Jede weitere sollte sich rechtfertigen müssen, und zwar mit der Frage, welche Entscheidung ohne sie nicht getroffen werden könnte.
| Spalte | Wozu sie dient | Häufiger Fehler |
|---|---|---|
| Thema in drei Worten | Erkennen von Dubletten | Nur der fertige Titel, dadurch bleiben Dubletten unsichtbar |
| Wer ist am Zug | Ersetzt die Statusspalte | Zustand statt Name, dadurch weiß niemand, wer handeln muss |
| Bis wann | Frist für den aktuellen Schritt | Nur das Veröffentlichungsdatum, ohne Zwischenfristen |
| Kanäle | Welche Ableitungen entstehen | Eigene Zeile je Kanal statt Unterpunkt |
| Verweis auf den Inhalt | Weg vom Plan zum Text | Fehlt, dadurch beginnt jeder Zugriff mit einer Suche |
| Freigabe erforderlich | Fachlich oder rechtlich | Wird erst im Verlauf entdeckt statt vorher geplant |
| Notiz zum letzten Stand | Wiedereinstieg nach Wartezeit | Absprachen bleiben im Postfach |
Die zweite Zeile ist die wichtigste Änderung gegenüber üblichen Vorlagen. Eine Statusspalte beschreibt einen Zustand, eine Zuständigkeitsspalte benennt eine Person. Der Unterschied entscheidet darüber, ob euer Plan Fragen beantwortet oder erzeugt.
Die letzte Zeile wird fast nie geführt und löst in der Praxis das größte Problem. Wenn ein Beitrag nach zwei Wochen Wartezeit zurückkommt, kostet der Wiedereinstieg Zeit. Zwei Sätze zum letzten Stand ersparen diese Rekonstruktion vollständig.
Die Zwischenlösung, die oft übersehen wird
Zwischen Tabelle und Content-Plattform liegt eine Stufe, die viele Teams überspringen: das Aufgabenwerkzeug, das im Unternehmen ohnehin schon vorhanden ist. In vielen Fällen läuft dort bereits die Projektarbeit anderer Abteilungen.
Diese Zwischenstufe löst drei der fünf Bruchstellen zuverlässig: Zuständigkeit, Verlauf und Benachrichtigung. Wer am Zug ist, steht als Person am Vorgang. Wer etwas geändert hat, ist nachvollziehbar. Und wer wartet, muss nicht nachfragen.
Ungelöst bleiben die inhaltlichen Bruchstellen. Der Text liegt weiterhin woanders, Markensprache und Vorlagen ebenso, und Kanalableitungen entstehen unabhängig voneinander. Der Übergang zwischen Planung und Inhalt bleibt also bestehen.
Ob diese Stufe reicht, hängt davon ab, wo euer Aufwand tatsächlich entsteht. Liegt er überwiegend in Abstimmung und Statusfragen, ist ein Aufgabenwerkzeug die wirtschaftlichere Wahl. Liegt er im Erstellen, Ableiten und Wiederfinden von Inhalten, verschiebt ihr das Problem nur.
Der Vorteil dieser Zwischenstufe ist der geringe Einstiegsaufwand, wenn das Werkzeug bereits im Haus ist. Ihr braucht keine Beschaffung und keine Datenschutzprüfung, sondern nur eine Entscheidung über die Struktur. Das ist ein realistischer erster Schritt für Teams, bei denen eine größere Anschaffung derzeit nicht durchsetzbar ist.
Der Sonderfall mehrere Marken oder Standorte
Sobald mehrere Marken, Länder oder Standorte geplant werden, verändert sich die Aufgabe grundsätzlich. Es geht dann nicht mehr um mehr Zeilen, sondern um mehrere parallele Wahrheiten, die miteinander abgeglichen werden müssen.
Der typische Verlauf ist immer derselbe. Zuerst gibt es eine gemeinsame Datei mit einer Spalte je Marke. Die wird unübersichtlich, also bekommt jede Marke eine eigene Datei. Damit ist die Gesamtübersicht verloren, und niemand kann mehr sagen, ob ein Thema bereits an anderer Stelle bespielt wurde.
Beide Zustände haben denselben Ursprung: Eine Tabelle kann Beziehungen zwischen Zeilen nicht abbilden. Ein Kernthema, das für drei Marken unterschiedlich ausgespielt wird, ist in einer Tabelle entweder eine Zeile mit unklarer Zuständigkeit oder drei Zeilen ohne erkennbaren Zusammenhang.
Wenn ihr in dieser Konstellation seid, ist die Frage nach dem Werkzeug bereits beantwortet. Der Aufwand liegt dann nicht mehr in der Pflege, sondern in der Abstimmung darüber, welche Fassung gilt. Diesen Aufwand könnt ihr mit keiner Tabellendisziplin auflösen.
Was kostet der Wechsel von Excel zu einem Redaktionstool?
Der größere Posten ist nicht die Lizenz, sondern der Übergang: zwei bis vier Wochen für Einrichtung und Übernahme der laufenden Themen, vier bis acht Wochen Gewöhnung mit Parallelbetrieb, dazu ein Stichtag. Der mittlere Block entscheidet über Erfolg oder Scheitern.
Die Kostenfrage wird meist auf die Lizenz reduziert. Der größere Posten ist der Übergang, und der wird regelmäßig unterschätzt. Rechnet mit drei Blöcken, die alle intern anfallen.
Der mittlere Posten entscheidet über Erfolg oder Scheitern. Solange die alte Datei weiter beschreibbar ist, wird sie benutzt, weil sie vertraut ist. Damit entstehen zwei Stände, und der neue verliert an Glaubwürdigkeit. Ein Stichtag mit anschließendem Lesezugriff löst das zuverlässiger als jede Schulung.
Nicht übernehmen solltet ihr die vollständige Historie. Laufende und geplante Themen der nächsten drei Monate genügen. Alles Ältere ist Archiv und gehört nicht in ein neues System, wo es die Übersicht belastet, die ihr gerade gewinnen wolltet. Wie der neue Plan aufgebaut sein sollte, damit er nach Themen statt nach Kanälen steuert, steht in Vom Redaktionsplan zum Themenplan: was sich konkret ändert.
Selbstcheck: Trägt eure Planung noch?
Setzt Haken bei allem, was auf euch zutrifft.
kurze Einordnung zu unserer Content-Planung:
Wir planen derzeit in einer Tabelle. Das hat lange funktioniert, stößt aber an eine strukturelle Grenze: Eine Tabelle speichert Zustände, aber keine Zuständigkeiten. Deshalb entstehen Rückfragen, Dubletten und Entscheidungen auf Basis veralteter Informationen.
Wir setzen zunächst drei Maßnahmen ohne neues Werkzeug um: Zuständigkeit statt Status, ein Eintrag je Thema und ein fester Pflegetermin.
Wenn danach weiterhin Plan und Wirklichkeit auseinanderlaufen, ist das kein Disziplinproblem, sondern ein Hinweis darauf, dass Planung, Inhalt und Freigabe zusammengehören. Dann sollten wir über die Ablage sprechen, nicht über mehr Sorgfalt.
Fazit: Nicht die Tabelle ist das Problem
Excel ist ein hervorragendes Werkzeug für das, wofür es gebaut wurde. Content-Planung gehört nur so lange dazu, wie der Plan von wenigen Personen gepflegt und gelesen wird. Der Wechsel lohnt sich nicht, weil eine Tabelle altmodisch wäre, sondern wenn ihr Entscheidungen auf Grundlage von Angaben trefft, die nicht mehr stimmen.
Häufige Fragen
Reicht nicht ein besseres Tabellen-Template?
Ein gutes Template verschiebt die Grenze spürbar, vor allem durch klare Zuständigkeiten und weniger Spalten. Es löst aber nicht die fehlende Verbindung zwischen Planeintrag, Inhalt und Freigabe. Genau dort entsteht die Wartezeit.
Was ist mit Projektmanagement-Werkzeugen?
Sie lösen Zuständigkeit und Verlauf zuverlässig und sind ein deutlicher Fortschritt gegenüber einer Tabelle. Offen bleibt die inhaltliche Ebene: Markensprache, Vorlagen und Kanalableitungen liegen weiterhin woanders. Ob das genügt, hängt davon ab, wo euer Aufwand tatsächlich entsteht.
Wie migrieren wir eine gewachsene Tabelle?
Nicht vollständig. Nehmt die laufenden und geplanten Themen der nächsten drei Monate mit, archiviert den Rest. Eine vollständige Migration dauert länger als sie wert ist, weil ein Großteil der Altzeilen ohnehin nicht mehr aktuell ist.
Unser Team ist klein, brauchen wir das überhaupt?
Wenn ihr zu zweit einen Kanal bespielt, bleibt die Tabelle die richtige Wahl. Entscheidend ist nicht die Teamgröße, sondern wie viele Personen je Inhalt beteiligt sind und ob es fachliche Freigaben gibt.
Hilft es, die Pflege einer Person fest zuzuweisen?
Kurzfristig ja, langfristig entsteht daraus eine Abhängigkeit. Diese Person wird zum Engpass und bei Abwesenheit steht der Überblick still. Sinnvoller ist, die Zahl der pflegebedürftigen Felder zu reduzieren, statt die Pflege zu zentralisieren.
Was ist mit gemeinsam bearbeitbaren Tabellen in der Cloud?
Sie lösen das Versionsproblem und den gleichzeitigen Zugriff, das ist ein echter Fortschritt gegenüber lokalen Dateien. Offen bleiben Zuständigkeit, Verlauf und die Verbindung zum Inhalt. Die Grenze verschiebt sich also, sie verschwindet nicht.
Wie erkennen wir, dass unser Plan nicht mehr stimmt?
An der Zahl der Rückfragen. Zählt eine Woche lang, wie oft jemand nach einem Stand fragt, der eigentlich im Plan stehen müsste. Diese Zahl ist aussagekräftiger als jede Einschätzung und lässt sich nach einer Änderung erneut erheben.
Wie lässt sich euer Marketingalltag einfacher machen?
In 30 Minuten schauen wir gemeinsam darauf, wo euch heute unnötige Abstimmungen, manuelle Aufgaben, Toolwechsel oder wiederkehrende Content-Arbeit Zeit kosten.
Du bekommst eine konkrete Einordnung, welche Aufgaben ihr vereinfachen, automatisieren oder besser organisieren könnt und wo KI und Tools tatsächlich helfen, statt zusätzliche Komplexität zu schaffen.
Alles an eurem tatsächlichen Marketingalltag.
30 Minuten, um deinen Marketingalltag zu vereinfachen Kostenfrei. Du nimmst konkrete Ansatzpunkte mit, die ihr intern direkt weiterverwenden könnt.
Dennis Gumprich
Dennis begleitet Marketing- und Kommunikationsteams bei der Frage, wie generative KI in bestehende Content-Prozesse passt, ohne Qualität, Markensprache und Freigaben zu untergraben. Schwerpunkte: Content Operations, AI Governance und Toolauswahl in Mittelstand und Konzern.
Transparenzhinweis: Dennis arbeitet für contentbird, einen Anbieter von KI-gestützter Content-Software. Produkterwähnungen sind im Beitrag gekennzeichnet. Mehr über Dennis · LinkedIn
Weiterlesen
Entstehung dieses Beitrags
Dieser Beitrag ist unter Einsatz von KI entstanden. Struktur, Recherche und Formulierungsentwürfe wurden KI-gestützt erarbeitet. Fachliche Einordnung, Prüfung der Aussagen und die finale Fassung liegen bei Dennis Gumprich.
Zur Belastbarkeit der Aussagen
Die Schwellenwerte und die Eignungstabelle sind ausdrücklich als Arbeitsmodelle gekennzeichnet. Sie beruhen auf Beobachtungen aus Gesprächen mit Content-Teams und sind keine erhobenen Messwerte.
Teile den Beitrag, wenn er dir weitergeholfen hat.
